外墻保溫施工方案

返回列表 來源: 博贏建筑 發布日期: 2020.04.08



外墻保溫工程施工方案

外墻保溫施工

此外墻保溫施工方案為專項通用外墻保溫施工方案,適用于所有外墻保溫施工工程,外墻保溫裝飾一體化板保溫施工,外墻保溫裝飾板施工,外墻巖棉保溫施工,外墻擠塑板別墅施工,外墻聚苯板保溫施工,外墻石墨聚苯板施工,外墻真金板保溫工程施工,外墻聚氨酯保溫施工,外墻酚醛板保溫施工等,針對于建筑外裝飾保溫施工詳細編制,外墻保溫施工放哪具體細節如下:

一、外墻保溫 施工組織設計或施工方案

第一節 外墻保溫施工方案編制說明

一、編制目的

二、編制原則

三、編制依據

第二節  工程概況

第三節  工程實施目標(總工期及施工質量、安全、文明、服務)及保證措施

一、工程實施目標

二、質量保證措施

第四節  進度計劃(橫道圖)及相應的保證措施和手段

一、施工管理組織布署

二、機械及勞動力計劃

四、 進度計劃(總工期按   天計)

五、工期保證措施和手段

第五節  施工方案及分項技術方案

一、施工準備方案

二、分項技術方案

三、成品及半成品保護措施

四、質量保證方法

外墻擠塑板保溫施工

一、外墻保溫施工方案

第一節 編制說明

一、編制目的

1、外墻保溫裝飾板工程是一項高質量、高檔次、高要求的外裝工程。外墻裝飾工期緊、各分部工程有的需要交叉施工等特點,為充分滿足該工程的設計要求,針對其施工重點多,施工質量控制點多等特點。只有通過施工組織設計和方案,進行統籌安排,才能確保本工程保質、保量、保工期全面優質交付。

2、該施工組織方案是我公司對外墻保溫裝飾板工程的施工提出的全面、完善的技術文件,體現了我公司對該工程進行施工的總體構思和部署科學、合理、實際,有計劃的負責該工程的施工組織和管理,確保優質、高效安全、文明地完成該項任務。

3、本施工組織方案的任務是:對該工程的施工準備工作和整個施工過程,在人力和物力上、在時間和空間上、在技術和組織上、做出一個全面、合理和符合“好、精、快、安全、文明施工”要求的安排。

4、通過施工組織方案可以使我公司在開工之前就了解到該工程所需要的材料、工具、設備和人力,擬訂使用先后順序,確保合理的勞動力組織和材料、工具、設備等在施工現場上的合理布置,確保施工順利進行。

五、通過施工組織方案可以在整個施工過程中起主導作用,在施工過程中根據實際情況進行必要修正平衡,以保證金施工順利進行,確保計劃的實現。


二、外墻保溫施工編制原則

1、確保施工質量的原則

為把本工程建設成為一個高質量的樣板工程,材料產品及施工質量是相關的,在確保產品質量的基礎上,嚴把施工質量關,科學合理地安排施工,確保我公司的保溫裝飾板產品在施工完成后,為業主保質、保量、保期地奉獻一個優質工程。

2、確保工期的原則

確保工程在最短的時間內完成,編制科學周密的施工方案,合理安排施工順序,實施網絡控制。做到布局合理、重點突出、全面展開、平行作業、科學組織、均衡生產,以保證施工連續均衡地進行。堅持技術先進性、科學合理性、安全可靠性、經濟適用性相結合,做到快速施工,從而減少施工期間對業主正常經營活動的影響。

3、合理優化、優質高效的原則

在施工組織設計編制中,合理安排各項施工,對施工進行科學組織,優化管理。加強施工領導和管理,確保優質高效施工。

4、安全第一原則

安全工作是搞好生產的重要因素。在施工過程中嚴格遵照、遵守國家、省和當地政府關于施工安全、工地治安人員安全、勞動保護及環境保護等方便的具體規定和技術標準。

5、團結協作原則

尊重工程所在地人民的生產、生活習慣,愛護當地人民的生命財產,互幫互學,相互支持、協調一致,共同營造良好的施工環境。


三、外墻保溫施工編制依據

1、施工現場踏勘情況及其它各種調查;

2、資格預審文件

3、招標文件及招標答疑文件對施工的要求;

4、招標圖紙;

5、國家現行有關法律、法規、部門規章及濟南市有關建筑工程管理、市政管理、環境保護等地方性法規及規定;

6、現行建筑結構和建筑施工的各類規程、規范及驗收標準;

7、企業標準、有關質量管理、安全按理、文明施工管理制度及程序文件等相關文件;

8、本工程施工現場及周圍環境的實際情況;

9、標準規范清單一覽表(見下表)

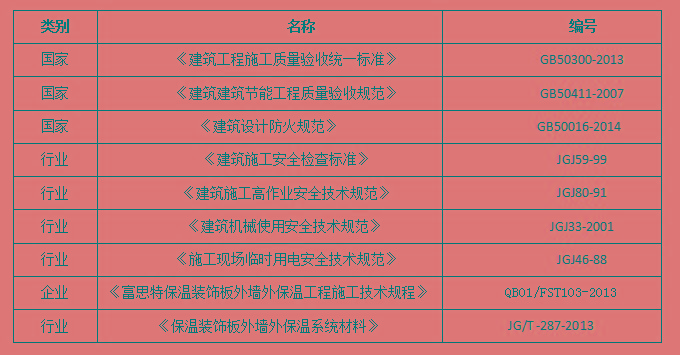

外墻保溫施工方案編制依據


第二節  工程概況

工程名稱:

建設地點:

質量要求:合格

主要內容:

1、基層檢查與處理:墻體的水泥砂漿灰層的養護期應達到28天以上(夏季);水泥砂漿抹灰層的平整度達到中級抹灰標準,即用2米直尺檢查,亮逢間隙<4mm;陰陽角棱邊垂直,無明顯凹凸;雨棚、窗臺、外裝飾線條應橫平豎直墻體無搭架孔洞。

2、機具條件:腳手架;水、電設施齊全可以正常施工。

3、彈放基準線:首先在施工墻面上根據設計圖把縱向和橫向的基準線用墨線彈在墻體上,每個連接施工面均要彈線。

4、調配保溫裝飾板專用粘貼砂漿:將專用粘板粉加入適應的清水,用電動攪拌器調配均勻即可。

5、粘貼保溫裝飾板:粘貼方式采用點框法,每個點的直徑>150mm。用手將板推壓墻面上,然后將吸盤吸附在板的表面,用吸盤調整保溫裝飾板的位置,使整體板面保持平整,對齊分格縫。

6、加錨固件:保溫裝飾板粘貼好位置確定后安裝機械錨固件。

7、嵌入嵌縫泡沫條:在板與板間的縫隙內填入嵌縫泡沫條。

8、安裝保溫裝飾板專用排氣塞。

9、用專門清潔劑將施膠板面清洗干凈,根據板縫寬度要求貼上紙膠帶。

10、打耐候硅酮耐候硅酮密封膠:先用封膠槍在分格縫內均勻適量的打上耐候硅酮耐候硅酮密封膠,再用平刮刀刮平耐候硅酮密封膠,要求耐候硅酮密封膠在板上的厚度為2~3mm,施膠完畢后應將紙膠帶拉掉即可。

11、清除保護膜,板面清潔。


第三節  工程實施目標(總工期及施工質量、安全、文明、服務)及保證措施

一、工程實施目標

1、工期目標:

依據招標文件中的施工工期的要求,外墻保溫裝飾板工程工期與土建進度相適應,我方會及時與貴方項目部聯系協調,具體時間以貴方通知為準,且具體工期會根據土建總體進度調整。我方會密切配合貴方的要求,同時完全響應總包方土建進度,在規定的工期內完成外墻保溫裝飾板工程所有供貨、安裝工作,并通過貴方及有關職能部門的驗收。

2、質量目標

我公司將本工程列入重點工程項目,組織強有力的領導班子現場指揮,施工中優先引進新技術、新工藝、新設備、新標準,使工程進度快速、穩步的進行,并始終堅持以質量求生存的服務宗旨,多年的實際施工經驗中已經成了完善的質量保證體系,技術管理和質量管理制度,一定能夠保質保量地完成為項工程任務,使工程質量達到一個新的優良水平。

3、安全生產目標

安全生產是關系到全體施工人員生命的大事,也直接影響到一個企業和工程成敗的關鍵,它和質量有著同樣重要地位,必須引起高度重視,采取有效安全措施,確保無重大事故發生,爭取小事故為零,必保達標工地。

4、文明施工目標

結合“省市創建文明工地管理辦法”和公司創建“文明標化工程”的管理經驗,場內各種建筑材料堆碼成垛,實行禁煙無垃圾管理,保持場容、市面上環境衛生,做到工完場清,降低噪音。不擾民,工地整潔。

5、服務目標

信守合同,認真協調與各方面的關系,接受業主、建設、質量、監理等單位對工程質量、工程進度的協調和合理安排及現場管理的控制和監督。接受和響應建委、環保、衛生等上級部門的管理和批示要求。


二、質量保證措施

1、建立質量管理小組

本工程我公司成立以項目經理,巡查員,工程班組長和水電班長組成的項目部。

1.1項目部工作內容:

(1)熟悉圖紙中各點的施工大樣、質量標準

(2)掌握各種工序質量檢查的手段

(3)現場施工巡查

(4)發現施工質量現象,分析原因,研究對策,總結經驗。

(5)做好施工日記工作

(6)各班長互相交流經驗,定期召開工程碰頭會。

(7)成品保護的檢查。

1.2質量檢查的流程:

班組自檢——班長檢查——下工序班組交接檢查——質量管理小組中檢——下工序開始施工

2、施工操作的質量控制

施工工程的最終效果,施工過程起著決定性的作用,我方將加強施工過程中施工操作的質量監控。必須從以下措施入手:

2.1建立 “樣板天制度”

即在毎一道工序開始時,第一天做樣板,邀請監理公司、業主代表、本公司技術人員一起進行檢查和評定,檢查該項工作所有的材料、工藝是否滿足要求,通過鑒定以樣板為標準開展大面積施工。建立“樣板天制度”是一個確定用料、施工工藝和質量標準的過程,又是培訓施工隊伍的一種形式。

2.2實行班組自檢制度

工序完工后,各班組長帶頭進行自檢,自檢不合格,不得轉入下一工序。班組長完成對本班組任務后提供自檢結果給項目部,在施工過程中,對本工序毎步操作得自檢記錄留檔。

2.3建立巡查制度

質檢員全天候巡視現場,發現問題馬上協助本班組長及時解決,并做好筆記。項目經理帶領班組成員,每天下午下班前對工地當天工程全部巡視一次,發現問題填好“現場問題卡”在下午班后交給班長整改?,F場問題卡見下表:

                        現場問題整改卡

外墻保溫施工方案現場問題答卷卡


2.4終檢制度

由項目部申請報驗,邀請監理工程師、業主代表對完成的工程進行檢查和驗收。本驗收結果作為分項結果作為分項工程獎罰依據。

2.5實行掛牌施工,質量獎罰制度

采取班組施工分區掛牌,質量與經濟掛鉤制度。為保證工期、質量和安全,對班組工人操作優秀者獎,不合格者罰,重者退場。這一措施必將有力得加強班組責任心,保障提高一次交驗合格率,提高質量,保證工期。

2.6施工過程質量控制體系框架圖

外墻保溫施工過程質量控制體系框架圖


第四節  進度計劃(橫道圖)及相應的保證措施和手段

一、施工管理組織布署

我公司成立工程項目管理班子,并進駐施工現場,協調各方關系,全面開展各項工作,確保工程質量、工期的順利進行。

1、組織機構設置,現場管理組織機構設置如下:

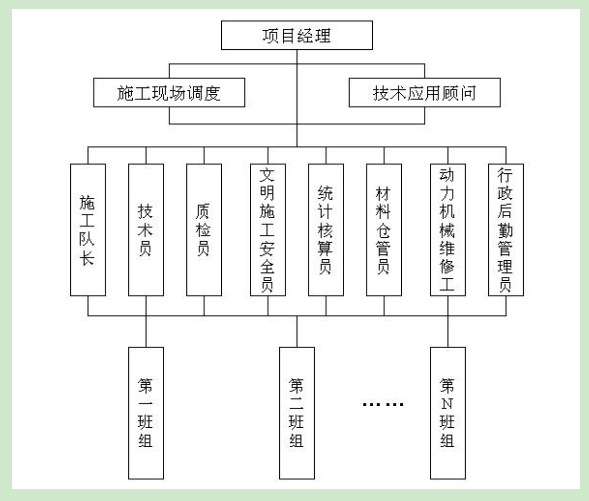

外墻保溫施工組織機構設置,現場管理組織機構


2、崗位職責

?項目經理

a.全面負責項目部的管理工作,貫徹執行項目部的各項規章制度;

b.負責分配各施工隊的施工任務,下達用工、用料等各項指標;

c.協調工程各方的關系,及時處理現場施工中出現的安全、質量等問題,審查工程用工、耗料及其他費用,掌握施工進度,做到使施工隊保質、保量、按時完成。

?施工現場調度

a.協助項目經理負責協調工程各方面的關系,保證施工正常、有序進行;

b.編制科學的施工作業計劃,合理安排勞動力;

c.負責項目部對各項規章制度的檢查、監督。

?技術應用顧問

a.制定切實可行的施工工藝;

b.負責施工人員的技術培訓;

c.解決工程中可能出現的施工技術問題;

d.負責把生產制造技術和施工應用技術有機結合,以達到最完美的效果。

現場管理組包括施工隊長、技術員、質檢員、安全員、材料員、動力機械維修工,各自崗位職責如下:

?施工隊長

a.認真貫徹執行施工中的各項規定和規章制度;

b.按時完成項目部下達的施工任務;

c.做好施工前的動員工作,向施工工人宣講施工操作過程中的安全事項,對作息時間、工期及每天的任務數量和用料計劃、質量標準向現場施工人員進行現場交底;

d.負責施工人員的調動、施工安排,掌握施工進度,監督文明施工,并負責技術交底和施工日記及安全日記的記錄;

e.對施工人員進行“三級”安全教育,入場教育、現場教育班組教育。

?技術員

a.進入施工現場前負責對施工現場詳細勘察,以項目部專業技術人員名義寫出抹灰墻面質檢報告;

b.嚴格按照項目部規定的施工工藝要求,具體指導工人施工講清每道工序的實際操作,把好每一道工序的質量,并組織有關技術人員參與解決施工過程中出現的技術質量問題。

?質檢員

a.現場對施工人員進行質量標準交底,嚴格督查施工質量;

b.每道工序完工后,組織有關人員進行全面驗收,發現問題應責任到人并立即組織維修或返工,每道工序自檢合格后簽署質量保證書,交甲方質檢員簽字后,方可進入下道工序施工。

?文明施工安全員

a.對施工現場安全負責,嚴格執行安全措施方案;

b.隨時隨地對現場進行安全檢查,對違章者及時糾正并批評教育。

?材料倉管員

a.負責現場料具的管理,不同材料應分類堆放,保持料具及現場清潔;

b.嚴把材料質量關,發現不合格產品應密封貼上標注單獨放置,及時退場嚴禁使用;

c.嚴格按照產品使用規定,負責現場涂料的精確稀釋;

d.嚴格做到用料有計劃,進料有驗收,發料有定額,耗料有考核,節超有分析,余料有回收,建立健全各種原始記錄和臺帳,做好實際耗用材料的上報。

?動力機械維修工

a.負責施工現場機械、動力設備的管理及其合理調配;

b.施工前必須先進行機械設備的調試和養護;

c.每天必須對現場機械設備進行巡回檢查,發現故障及時排除,保證設備正常運作

?施工隊

所有制度的執行者,對施工質量、安全、進度等負具體責任。


三、機械及勞動力計劃

1、主要機械設備表

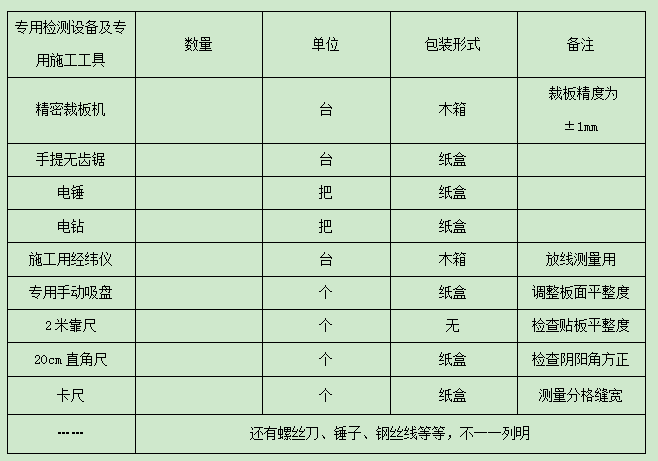

外墻保溫主要機械設備表

2、勞動力計劃

2.1 勞動力準備

1)勞動隊伍的選擇根據我分包方的《施工勞務管理規定》的相關規定執行。

2)將選擇優秀的勞務隊伍進行施工。

3)對于施工作業要求確定達不到合同要求的勞務隊伍將及時清退出場。

4)施工前,項目部對施工人員崗前培訓,如:施工規章制度、安全法規與知識、操作工藝和技術規程以及現場文明施工教育等方面。

說明:

1、根據現場樓號的實際施工條件情況可作調整,但以保證總工期進度計劃為依據。

2、項目經理以及技術負責人負責整體項目的施工管理和技術。

2.1 施工進度計劃(見下表)

2.1.1根據施工進度指定勞動力需求總計劃,并設置專人根據現場實際進度隨時計劃進行調整,以保證勞動力滿足施工需求。

2.1.2按照工程的總體進度計劃表,嚴格控制每道工序的完成時間,并制定月計劃和周計劃,用形象進度控制當天的施工任務,在整個生產活動中定期和不定期的檢查“以日保周”、“以周保月”,“以每道工序的工期保證總體工期”

2.2技術準備

2.2.1項目部所有成員,學習設計圖紙及有關要求,做好設計交底記錄

2.2.2編制施工預算:確保保溫施工成本控制標準,編制材料消耗計劃,勞動力需求計劃,機具設備使用計劃、施工進度計劃等。

2.2.3編制施工方案,技術交底采用書面交流、口頭交底和現場示范操作交底,指明個工序施工的控制要點。

2.2.4做好各棟樓號的各流水工程的流程布置,每個流水施工段的工序安排,科學合理的組織施工。

2.2.5做好施工人員上崗前的技術安全培訓準備工作。


四、工期保證措施和手段

1、施工材料組織安排計劃

提供材料進度計劃,結合施工進度計劃有序分批的組織材料進入施工現場。且現場管理人員根據動態施工計劃,提前3天調整材料計劃。

材料到現場后,要由材料倉管員負責現場料具的管理,不同材料應分類堆方,保持料具及現場清潔;嚴把材料質量關,發現不合格產品應密封單獨放置,嚴禁使用;嚴格檢查場放樣情況,負責現場切割的精確度;做到用料有計劃,進料有驗收,發料有定額,耗料有考核,節超有分析,余料有回收,建立健全各種原始記錄和臺帳,做好實際耗用材料的上報。

2、施工進度計劃及施工工期保證措施

2.1施工進度計劃

嚴格遵守主體工程進度計劃表進行施工及按時完成承包工程。詳細的施工進度計劃表將在本承包合同簽訂后十五內在不改變合同總工期的前提下向業主方提供,包括材料到場的詳細日期、物料加工的確切進度以及詳細的施工期限。

該進度計劃表在實際實施過程中如有改動,隨時向業主方提交一份按實際情況調整后的進度表,并明確說明該調整經何等措施后仍能控制在總工期期限內。

2.2施工工期保證措施

2.2.1 施工準備

2.2.1.1思想準備

我們將調動一切積極因素, 鼓勵員工為順利完成該工程的外墻施工任務獻計獻策,公司上下擰成一股勁,創造一個朝氣蓬勃、奮發向上、吃苦耐勞的工作氛圍。

2.2.1.2組織準備

組建強有力的管理領導班子,并立馬進駐現場,全面啟動運行。在現有施工隊伍中抽調精干的施工人員,集中強化技能復訓,以便統一操作程序,規范施工標準,經考核競爭上崗。

兵馬未動,糧草先行,行政后勤人員到位后,在總包的配合下,首先解決好施工大軍的吃、住等生活問題。

2.2.1.3技術準備

根據完整的圖紙計算工程量,以便編制施工計劃、工期進度表。確定用料品種、規格、數量,編制采購計劃及生產計劃。繪制施工現場組織圖,制定切合實際的質量、技術、安全、場容管理、成品保護、現場保衛等措施。

根據設計要求,編制工藝技術資料及分色效果圖,由技術負責人對施工班組進行技術交底。

2.2.1.4材料準備

廠家承諾將安排重點生產,并配備專用運輸車輛,保證所有材料及時按規定到達現場。

2.2.2工期保證措施:為確保工期順利完成,采取下列保證措施(天氣惡劣時)

2.2.2.1編制合理的施工計劃,及時調整施工進度及作業面;

2.2.2.2遇雨天、強風及時調整作業面,可安排近室內擋風處施工;

2.2.3與總包方的配合

2.2.3.1為優質高效地完成施工任務,在施工過程中我方服從工程總體安排和現場管理要求,服從管理機構的監督和管理,服從施工總包方的統一管理,同時需要來自業主的全力支持及配合。

2.2.3.2施工完成后,各方需密切配合,以免成品墻面污染,成品如受到其他原因污染,由污染方負責;

2.2.3.3提供堆放產品的倉庫以及加工場地;

2.2.3.4提供用水、電源及垂直運輸設備;

2.2.3.5與總包方及時溝通,處理好施工進程中各工種的交叉的協調。


第五節  施工方案及分項技術方案

一、施工準備方案

1、設計施工圖紙方案

設計制作富思特保溫裝飾板外保溫裝飾系統平面設計圖,經甲方認可后備案。(包括樣板及線條顏色的確認)

2、基層處理

基層的質量直接影響外墻保溫裝飾復合板的施工質量。施工前應檢查下列的項目。

2.1墻體的水泥砂漿灰層的養護期應達到28天以上。

2.2墻體水泥砂漿抹灰層的平整度達到抹灰標準,允許偏差值見表1:

表1.基層允許偏差值

外墻保溫基層允許偏差值

2.3雨棚、窗臺、外裝飾線條應橫平豎直,墻體無搭架孔洞。

2.4不開裂、不掉粉、不起砂、不空鼓、無剝離、無石灰爆裂點和無附著力不良的舊涂層等;

2.5基層應清潔,表面無灰塵,無浮漿、無油跡、無銹斑、無霉點、無滲出物和無青苔等雜質。

2.6加氣塊表面,應采取配套的界面處理劑進行處理,并達到規定的強度。

2.7對窗臺、檐口、裝飾線,雨棚等凹凸部位,應采用防水和排水構造。

2.8基層應表面平整、立面垂直,陰陽角垂直、方正和無缺棱掉角。允許偏差應符合表1的要求且表面應平而不光。

2.9達不到保溫裝飾板粘貼基本要求的基層,通過總承包單位抹灰再找平來處理。

3、場地機具條件

3.1現場配套相應的水電設施,垂直運輸設備。

3.2提供材料的堆場一處,面積大于50平米,便于大型運輸車進入且靠近施工單元。

3.3切割機械加工所一處,面積約30平米,靠近材料堆場且水電設施配套。

3.4現場辦公場所一處,存放資料及貴重施工工具等。


外墻保溫施工技術方案

1、外墻保溫施工工藝流程:

基層檢查交接 → 彈放基準線→切割加工保溫裝飾板→ 調配專用粘結砂漿→粘貼保溫裝飾板 → 錨固件 →嵌入嵌縫泡沫條→打耐候硅酮耐候硅酮密封膠 →清潔面板→揭保護膜

2、操作要點:

2.1基層檢查交接,基層質量應符合下列要求:

a.普通基層墻體,剪力墻框架及混凝土墻體必須進行抹灰,水泥砂漿抹灰層的養護期為28天。

b.墻體水泥砂漿抹灰層的平整度達到普通抹灰標準,允許偏差值見表2。

c.雨棚、窗臺、外裝飾線條應橫平豎直墻體無搭架孔洞。

d.不開裂、不掉粉、不起砂、不空鼓、無剝離、無石灰爆裂點和無附著力不良的舊涂層等;

e.基層應清潔,表面無灰塵,無浮漿、無油跡、無銹斑、無霉點、無析出物和無青苔等雜質。

f.瓷磚、馬賽克基層表面,應檢查敲除空鼓、粘貼不牢的部位,用鐵刷清理表面雜質,有必要時應采取配套的界面處理劑進行處理。

g.對窗臺、檐口、裝飾線,雨棚等凹凸部位,應采用防水和排水構造。

h.基層應表面平整、立面垂直,陰陽角垂直、方正和無缺棱掉角。允許偏差應符合下表2的要求且表面應平而不光:

基層允許偏差值

基層允許偏差值

檢查完畢后,不符合規范的部位要進行整改維修后方能進行施工,整改完畢后應辦理現場工序交接手續。

2.2外墻保溫施工現場放樣

工序內容:在各個施工面各陽角及窗洞口側邊垂掛鋼絲線以保證整體垂直度,在掛垂線的同時,充分考慮系統成型厚度(即基層面至成品板面的成型距離)。

用儀器或者水平管打出水平基準線。打線時均采用點線法,即先打基準點,檢查完畢后,再用墨斗在基層面上彈出,以免錯誤時造成墻面墨線雜亂無法分辨。

根據設計圖在施工墻面上把縱向和橫向的分格線用墨線彈在墻體上,確定每塊板的規格大小及位置,統計實際需要板材規格大小以便進行統籌切割,避免材料浪費。每個連接施工面均要彈線。(門洞口以及一些節點部位的彈線要考慮板厚的增減關系。)

質量要求:達到設計圖要求。

檢測方法:用水平儀、卷尺、角尺測量。

2.3外墻保溫精確切割

工序內容:按照彈線后實際規格尺寸用專用切割設備進行裁切,用細砂紙將裁切邊毛刺打磨掉。切割時要考慮分格縫寬尺寸。采用刷涂的方式將富思特瑞卡力橋型界面處理劑在裁切好的保溫板及板四周均勻地涂布,要求:涂布均勻,數量滿足,不得漏涂。放置干燥至透明,無發白現象,注意防止粉塵或水污染。

質量要求:長寬尺寸偏差小于2mm,對角線偏差小于4mm。

檢測方法:用卷尺、角尺測量。

2.4外墻保溫規范施工

2.4.1調配專用粘結砂漿

工序內容:按專用砂漿使用說明中規定比例,將專用粉末狀粘結劑加入適當的清水,用電動攪拌器調配均勻即可。

質量要求:充分攪拌,稠稀適合

檢測方法:用泥掌滿刮起拌好的砂漿觀察,以上墻后不產生流掛為佳。

2.4.2粘貼保溫裝飾板

富思特保溫裝飾板按照設計要求點框法粘貼,施工時保證粘結面積達到50%(6~8kg)。如果建筑高度超過60m,粘貼面積必須達到60% (8~10kg)。

外墻保溫工序內容:安裝方式采用點框法,把調配均勻的專用粘結砂漿用抹刀在富思特保溫裝飾板四周邊上涂上寬度不小于50mm,厚度為20mm,距板邊30-50 mm,并在下口處用抹刀刮出約50mm的缺口,然后在富思特保溫裝飾板同一側中部均勻刮上若干個粘結砂漿點,每個粘結砂漿點的直徑>150mm,高度不應低于實際黏貼厚度的1.5倍,粘結砂漿點應布置均勻。涂好后立即將富思特保溫裝飾板推壓至墻面上,用吸盤吸附在板的表面,手握吸盤揉動富思特保溫裝飾板,并調整富思特保溫裝飾板的位置,使整體板面保持平整,對齊分格縫。

外墻保溫質量要求:

整體平面的平整度<3mm/2米直尺,板縫高低差<1.5mm。

每個涂點直徑不得小于150mm,厚度在20mm以上(上墻前厚度),粘貼的面積不得小于板面的50%。

位置要求橫平豎直,排列整齊。

外墻保溫檢測方法:

用2m直尺靠在已粘結好的板面上,再用賽尺測量間隙的大小。

用手或者橡皮錘子輕輕敲擊板面,辨別砂漿的粘貼情況是否緊粘與粘貼面積是否達標。

目測法,用眼觀察板面粘貼情況。

2.4.3安裝扣件

外墻保溫工序內容:保溫裝飾板粘貼好位置確定后要安裝錨固件。錨固件應先從直邊中部按300~500mm間距安裝,必要時再外加外壓件調整板縫的高低差。無論安裝內錨固件或外錨固件都不能用力過大,以免造成版面的波浪形狀。應根據板面的平整度來調節力的大小。

外墻保溫安裝錨固件質量要求:錨固件安裝齊全,壓力適度。

每平米錨固件數量大于8套(“Z’型錨固件大于8套,“一”字“十”字型每平米錨固件數量大于4套),用膨脹錨栓有效錨固深度到達50mm左右,即除找平層打入結構層30mm左右。一般基層上,如鋼筋混凝土、實心磚等可用膨脹錨栓,但對于多孔磚、加氣混凝土磚等必須采用專用打結錨栓。

檢測方法:用目測法。

2.4.4嵌入填縫泡沫條:

工序內容:根據板間間隙的大小,選擇合適的嵌縫用膨脹錨栓條,一般為板間間隙的1.2~1.5倍,填實板間間隙要求嵌縫用膨脹錨栓條與板面深度為3~5mm為宜。

質量要求:無痕跡,無污垢。

         平滑,順直

檢測方法:用目測法。

2.4.5透氣閥安裝:

透氣閥應安裝在橫縫與豎縫相交處,在同一個水平線上相隔5米安裝一個。

2.4.6打耐候硅酮密封膠

先將施膠板面清洗干凈,根據分格寬度的要求彈出分格線再沿貼線貼上紙膠帶。用封膠槍在分格縫內均勻適量的打上耐候硅酮密封膠,再用平刮刀刮平耐候硅酮密封膠,要求耐候硅酮密封膠在板上的厚度為2~3mm,在分格縫內的深度一般為3~5mm,施膠完畢后應將紙膠帶拉掉即可。紙膠帶粘貼在板面上的時間不得超過2小時,以免造成板面漆膜的破壞。

質量要求:無痕跡,無污垢 , 平滑,順直。

檢測方法:采用吊線及卡尺測驗/用目測法觀察觀感

2.4.7板面清潔

工序內容:先清潔裝飾板邊緣上的涂灰、污垢、再撕去保護膜,再用干凈毛巾將粘膠遺留物清除干凈。

質量要求:無污痕,無污垢。

檢測方法:用目測法。

2.5施工要點說明

基準線

基準線是指施工開始后在縱橫兩個方向作為施工起點的最初施工線,并使四面墻的圖形保持相對位置不變的標準線。一般施工縱向的基準線應放在建筑物的頂端,施工橫向的基準線應為陰陽角輪廓線或有特征的輪廓線,凡基準線都應占線施工。

施工順序

縱向施工一般都按從下至上的施工順序進行,但為了保證每塊板在四周墻面上的同一水平線上,應首先以建筑物四周墻面的同一基準線為起點向上、向下兩個方向粘貼。橫向施工應遵守先陽角后陰角。先保證特殊結構(如門、窗的對稱性和均勻性),再大面積施工。

窗臺施工:上沿線必須做出外斜度流水坡度,下沿線必須做出內斜度滴水坡度。

陽角施工: 所有陽角采用直角拼接方式,陽角處150mm粘結砂漿滿粘。

五、成品及半成品保護措施

1、成品保護的方法主要有護、包、蓋、封四種方法

1.1護:就是提前保護。對于施工中容易污染得地方,應該全部貼上塑料薄膜紙,保護起來,在門口位置及轉角等交通要道,為預防受碰,要多貼幾層薄膜紙或再貼上小塊木條。

1.2包:就是包裹。如不銹鋼的窗臺等地方為防止施工時涂料的污染,應該對其進行包裹。

1.3蓋:就是表面覆蓋。如地面工程完工后,用相關東西進行地面的覆蓋以防被污染

1.4封:就是封閉。

2、加強成品保護教育,制定和貫徹以上的保護條例,對于損壞成品者實行罰款制度。

3、所有工序操作者均需對本工序成品完成保護工作,才算本工序完成。

六、質量保證方法

1、質量保證措施

4.1.1材料質量控制

●保溫裝飾板施工所采用的材料成品、半成品、產品說明書、質檢書、成份、顏色、品種和生產日期等,應符合國家相應的質量標準;

●保溫裝飾板施工時的平整度必須加以控制;

●注意灰塵、油污,不得弄臟板面,所有工具設備要事先清潔。

●同一工程所用成品板要選用同批產品,盡量一次備足

4.1.2操作環境的控制

●操作環境要求清潔,不允許塵土飛揚;

●操作溫度不能低于專用粘結砂漿的最低施工溫度,氣溫低會影響砂漿的粘度,造成安全隱患;

●保溫裝飾板的施工以晴天為好,雨天及四級以上大風不允許施工;

●砂漿固化前的一定時間內不能受雨淋。

2、操作質量控制

保溫裝飾板施工要求基層表面應具有一定的強度和堅固性,無酥松、脫皮、起殼、粉化等缺陷,施工前首先要清除基層表面粘附物,使基層表面整潔,以提高砂漿與基層的粘結性

3、工序質量控制

●嚴格按施工工藝執行施工,實行層層把好質量關,做好工程驗收工作;

●對施工中上道工序要先自檢合格,方可上報業主進行驗收,合格后才可進行下道工序施工;

●做好隱蔽記錄和施工日志;

●每道工序施工前,認真作好技術交底,對所用材料的性能和工法細節,提出明確的質量控制目標要求。

●技術保證措施。

●建立以工程技術人員及施工骨干為核心的現場技術攻關組,每天對施工現場進行巡回檢查和突擊抽查,發現問題及時攻克解決,力求將質量事故苗子消滅在萌芽狀態;

●及時整理包括產品質保書、檢測報告、復試報告和質量管理文件等一系列資料,來保證工程實物質量和各職能部門的檢查;

4、工程節點規范制度

●施工前期對整個施工面進行詳細的測量,并且設置基準。

●墻體陽角、陰角以及窗洞口等節點做法嚴格按照施工技術規范和施工圖做法。

●安排現場技術員對窗口位置的成品板安裝進行仔細的跟蹤式檢查指導。

5、工程質量獎罰制度

●根據“誰施工,誰負責”的原則對施工班組進行全面質量管理,并根據質量獎罰制度進行處理;

●施工班組在施工過程中如違反操作規程,不按圖施工發生質量問題,公司有權對施工班組進行處罰,處罰形式為整改、停工、罰款直至終止合同;

●施工班組按圖規范施工、質量“文明標化工程”進行獎勵;

●項目部在實施獎懲時,以平時抽查,每三天一次大檢查,最終結果作為考核依據。

6、其他

●完善項目管理程序,使之對于控制本工程質量的措施具有針對性和可行性。

●資料管理嚴格按照ISO9001質量體系文件中的要求,各種過程記錄齊全。


編制單位:北京博贏天下建筑工程有限公司

編制日期:2020年04月01日


北京博贏天下建筑工程有限公司,是一家專注于整體外墻裝飾裝修,別墅整體外裝修,外墻維修等為一體的現代化建筑工程公司,博贏建筑從業15年來只做外墻,施工案例上億平米,主營大型地產項目的:“保溫工程、涂料工程、石材幕墻、鋁板幕墻”等。專注于別墅屋面工程、別墅外墻翻新改造等,以及外墻維修、滲漏水維修等,公司秉承:匠人精神、質量第一,堅持做一個項目建一個標桿樣板工程,一路走來受到了客戶的高度認可。 提供免費技術支持,施工方案指導。咨詢電話:4008258913
